В рамках утвержденной инвестиционной программы РУП «Гомельэнерго» на 2025 год по реконструкции и строительству тепловых сетей филиалу «Мозырская ТЭЦ» была поставлена задача выполнить замену тепловых сетей на пяти объектах в городе Мозыре и агрогородке Козенки общей протяженностью 6520 метров в однотрубном исчислении.

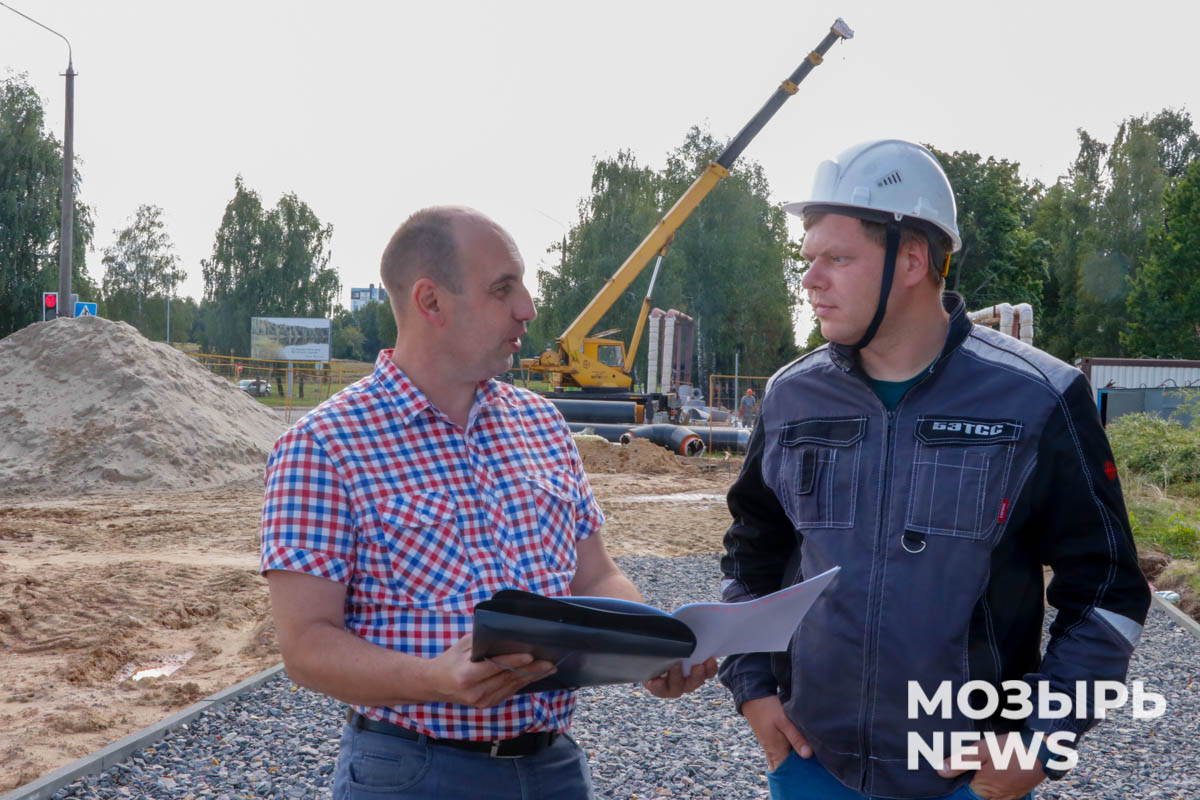

В черте города на сегодняшний момент один из самых важных и сложных объектов – замена тепломагистрали по ул. Интернациональной. Вместе с инженером технического надзора Мозырской ТЭЦ Денисом Детнером мы отправляемся на этот объект.
Прежде всего, нужно сказать о том, что приоритетная задача всех реконструируемых объектов – бесперебойное теплоснабжение тепловой энергией жителей города и Мозырского района. Также произведенные работы позволят повысить надежность работы филиала «Мозырская ТЭЦ». Как мы уже сообщали ранее, реконструкция объектов связана с заменой морально устаревшей тепловой изоляции и физического износа тепловых сетей более чем на 80 %.
Основные работы на участке по ул. Интернациональной выполняет подрядная организация – филиал «Белэнерготеплосетьстрой» (г. Минск).

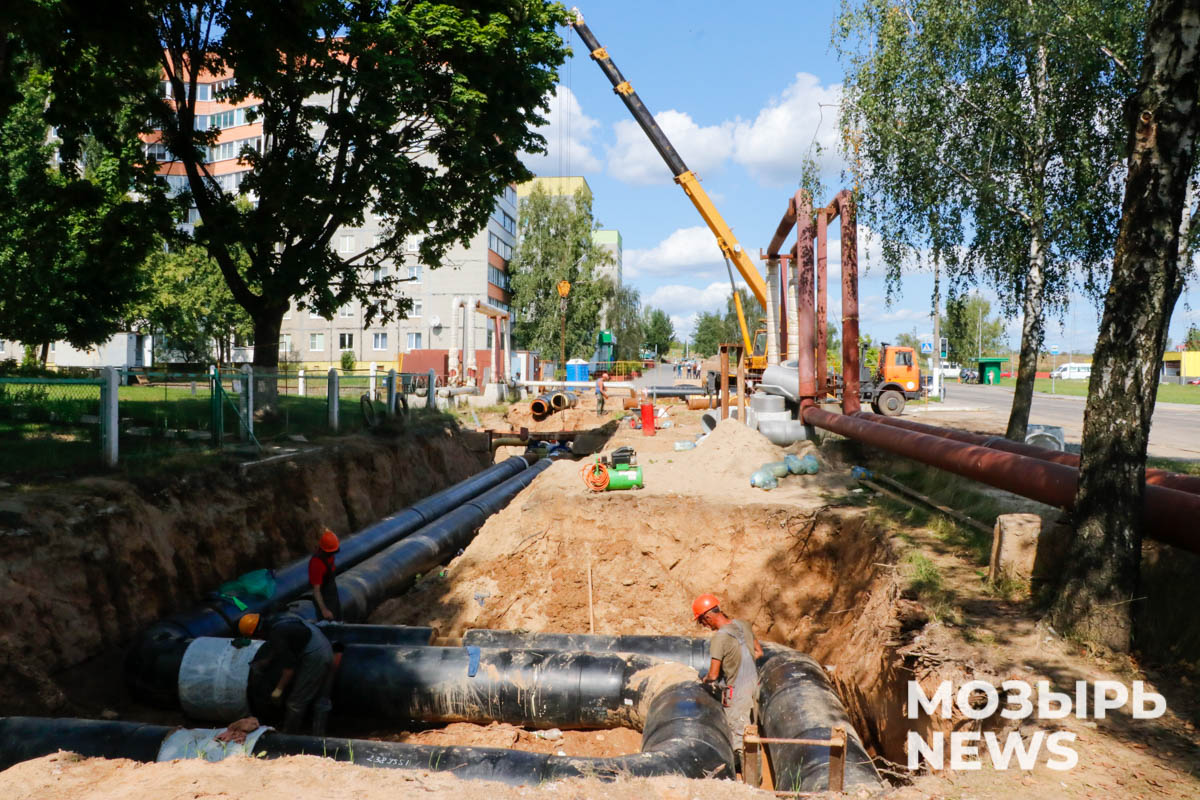

«Была произведена замена существующих трубопроводов на трубы предварительно изолированные пенополиуретаном в полиэтиленовой оболочке (ПИ-труба) с установкой систем оперативно-дистанционного контроля», – объясняет Денис Михайлович.К слову, реализация этих проектов позволит значительно снизить величину тепловых потерь через изоляцию, а также повысит надежность эксплуатации тепловых сетей, обеспечив тем самым качественную и бесперебойную подачу тепла в дома жителей города и района.

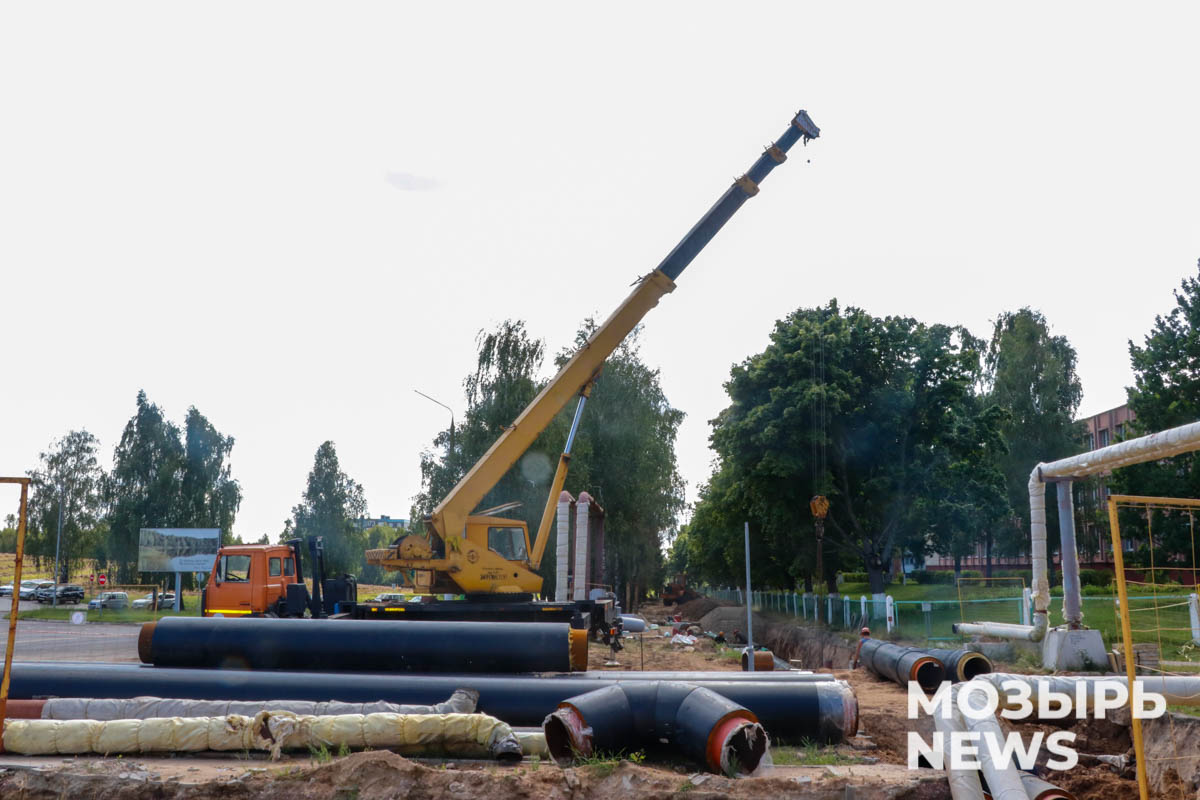

В связи с необходимостью выполнения дополнительных работ, требующих принятия проектного решения, сроки сдачи объекта подрядчиком будут несколько сдвинуты. Но, по словам моего собеседника, на сегодня объем выполненных работ уже составляет примерно 70 %. В настоящее время идет монтаж запорной арматуры в тепловых камерах, ведутся ремонтные работы в камерах, проводятся работы по защите сварных стыков теплоизоляционным материалом.
В районе магазина «Знаходка» уже начались работы по благоустройству территорий: установка бордюров, подготовка основания под асфальтобетонное покрытие и другое. Это уже задача работников ГП «Мозырский райжилкомхоз», сделать все, как было до начала реконструкции.По плану до 1 сентября текущего года на участке от средней школы № 12 до пересечения с ул. Ульяновской трубы должны быть смонтированы, а благоустройство завершено. Есть уверенность в том, что все работы будут выполнены качественно и объект сдан в срок. Также хотелось бы успокоить жителей города, у которых на время проведения работниками Мозырской ТЭЦ плановых профилактических мероприятий сейчас по графику отключено горячее водоснабжение. Некоторые люди переживают, что в связи с ремонтом тепломагистрали по ул. Интернациональной отсутствие горячей воды продлится дольше установленного срока (14 августа). Но спешим жителей города заверить: никаких изменений в доведенном графике не произойдет.
Александр СОЛОДКОВ
